Modèle de planning travaux Excel 2026 Gratuit

Planning travaux Excel pour suivre les lots, délais, avancement, dépendances et budgets d’un chantier, avec synthèse et calculs automatiques.

12/09/2026
530 téléchargements
4,8/5 note moyenne
Télécharger le modèle

Ce planning travaux Excel sert à suivre les lots d’un chantier, leurs responsables, dates, dépendances, budgets et niveaux d’avancement. Le modèle contient un onglet Planning avec 100 lignes opérationnelles, une Synthèse avec indicateurs et graphiques, des Paramètres de TVA et un mode d’emploi.

L’image 1 montre le tableau principal, de l’identifiant de tâche jusqu’au montant TTC, avec une échelle hebdomadaire à partir du 03/08/2026. Les onglets Synthèse, Paramètres et Instructions expliquent respectivement les indicateurs, les taux utilisés et la méthode de mise à jour.

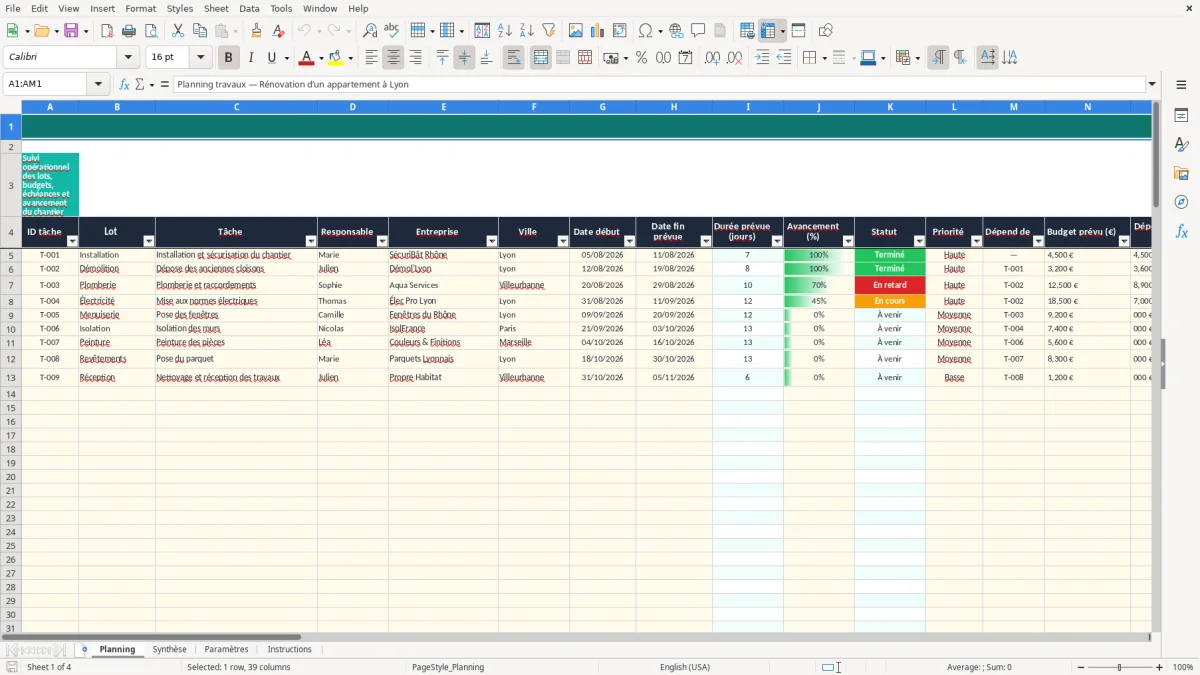

Capture 1 : onglet Planning - Modèle Excel modèle excel planning travaux
Figure 1 : feuille « Planning »

Les principaux atouts de ce modèle Excel

  • Suivre jusqu’à 100 tâches de chantier dans l’onglet Planning, avec filtres et volets figés.
  • Visualiser automatiquement la durée, le statut, le retard, les jours restants et l’écart budgétaire.
  • Relier chaque tâche à un lot, un responsable, une entreprise, une ville et une dépendance.
  • Comparer le budget prévu aux dépenses engagées, ligne par ligne et pour l’ensemble du chantier.
  • Calculer le montant TTC à partir du taux de TVA associé au lot dans l’onglet Paramètres.
  • Consulter dans Synthèse le nombre de tâches, l’avancement moyen, le budget et les tâches prioritaires.
  • Repérer rapidement les retards, écarts défavorables et tâches en cours grâce à la mise en forme conditionnelle.

Guide pas à pas

  1. Ouvrez l’onglet Instructions pour comprendre les cellules jaunes, les statuts, les couleurs et les colonnes calculées.
  2. Dans Planning, attribuez un ID, un lot, une description de tâche, un responsable, une entreprise et une ville.
  3. Saisissez les dates de début et de fin prévue au format JJ/MM/AAAA, puis indiquez l’avancement entre 0 % et 100 %.
  4. Renseignez la priorité, la dépendance éventuelle, le budget prévu, les dépenses engagées et un commentaire.
  5. Vérifiez la colonne Statut : elle affiche À venir, En cours, Terminé ou En retard selon les dates et l’avancement.
  6. Dans Paramètres, contrôlez les taux de TVA appliqués aux lots avant d’utiliser les montants TTC.
  7. Consultez Synthèse chaque semaine pour analyser les volumes, les budgets par lot, les statuts et l’avancement du chantier.
Capture 2 : onglet Synthèse - Modèle Excel modèle excel planning travaux
Figure 2 : feuille « Synthèse »

Fonctionnalités incluses

Colonnes de saisie pour l’ID tâche, le lot, la tâche, le responsable, l’entreprise et la ville.
Dates de début et de fin prévue avec calcul automatique de la durée en jours.
Statut automatique fondé sur la date du jour et l’avancement saisi.
Suivi des dépendances entre tâches grâce à une liste liée aux identifiants du planning.
Calcul de l’écart entre budget prévu et dépenses engagées, ainsi que du retard en jours.
Échelle hebdomadaire visible de la semaine du 03/08/2026 à celle du 07/12/2026.
Synthèse avec trois graphiques : statuts, budget prévu par lot et avancement par tâche.

Qui utilise un planning travaux Excel sur un chantier

Un planning travaux Excel convient au maître d’œuvre, au gérant d’une SARL du bâtiment, à l’assistante de gestion qui coordonne les entreprises et au particulier qui pilote une rénovation. Le besoin apparaît avant le démarrage, puis chaque semaine lors de la réunion de chantier : il faut savoir quel lot commence, lequel dépend d’un autre et quelle facture a déjà été engagée.

L’image 1 montre l’onglet Planning consacré à ce suivi. Les colonnes A à F identifient la tâche, le lot, l’intervenant, l’entreprise et la ville ; les colonnes G à M suivent les dates, la durée, l’avancement, le statut, la priorité et les dépendances. Les colonnes N à T ajoutent le budget, les dépenses, l’écart, le retard, les jours restants et le montant TTC.

Un exemple de rénovation avec plusieurs lots

Pour un appartement à Lyon, la tâche T-001 concerne l’installation et la sécurisation du chantier du 05/08/2026 au 11/08/2026, avec un budget de 4 500 €. La démolition T-002 dépend de T-001 et affiche 3 600 € de dépenses pour 3 200 € prévus : l’écart calculé est donc de 400 € défavorable.

Dans Synthèse, visible sur l’image 2, vous retrouvez le nombre total de tâches, les tâches terminées ou en retard, l’avancement moyen, les budgets et les dépenses. Les graphiques permettent au gérant de présenter rapidement la situation au maître d’ouvrage, sans reconstruire un tableau à chaque réunion.

À quel rythme le renseigner

L’onglet Instructions recommande une mise à jour hebdomadaire des dates, de l’avancement, des dépenses engagées et des commentaires. Pour un chantier avec quatre salariés et six entreprises sous-traitantes, le créneau du vendredi après-midi est plus fiable qu’une mise à jour irrégulière avant chaque réunion.

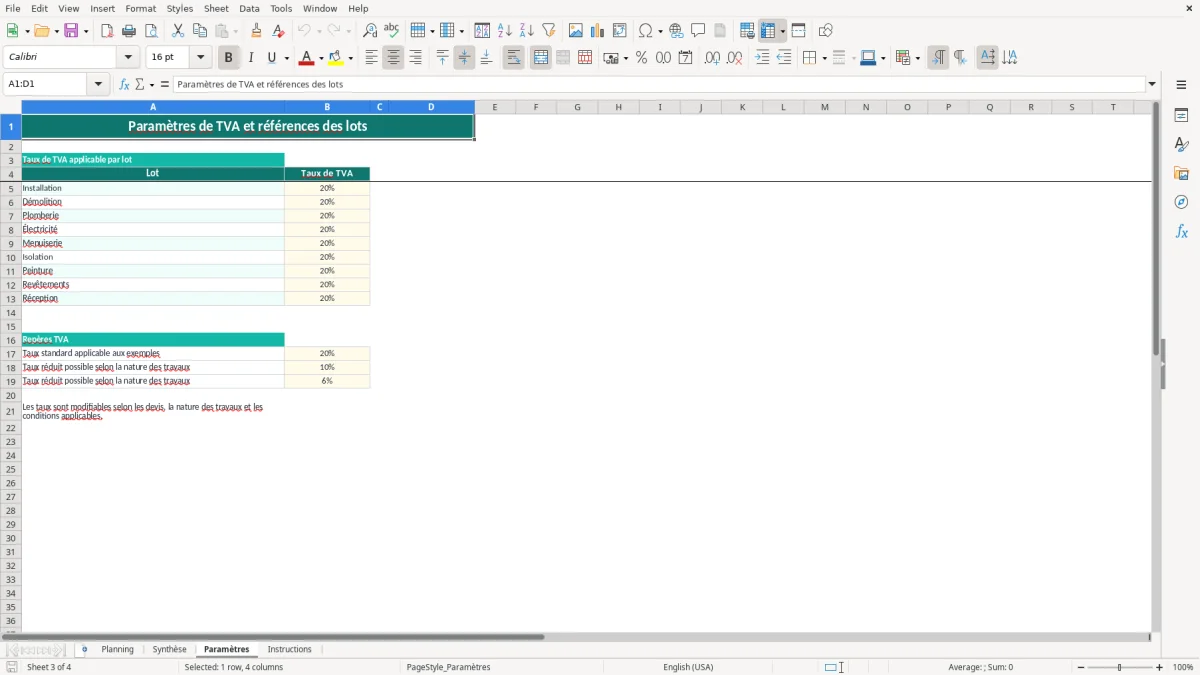

Capture 3 : onglet Paramètres - Modèle Excel modèle excel planning travaux
Figure 3 : feuille « Paramètres »

Les taux de TVA à contrôler dans un planning de travaux

Le planning ne remplace pas une facture ni une déclaration de TVA, mais il permet de contrôler la cohérence des montants budgétés. Dans l’onglet Paramètres, illustré par l’image 3, les lots Installation, Démolition, Plomberie, Électricité, Menuiserie, Isolation, Peinture, Revêtements et Réception sont associés à un taux de 20 % dans les exemples.

Le taux normal de TVA est de 20 %. Des taux réduits de 10 % ou 5,5 % peuvent s’appliquer à certains travaux dans des logements achevés depuis plus de deux ans, selon la nature exacte des travaux et les conditions prévues par la réglementation. Le taux de 2,1 % ne concerne pas les travaux ordinaires de rénovation.

Le calcul du montant TTC

La colonne T calcule le TTC à partir du budget prévu en colonne N et du taux retrouvé par RECHERCHEV dans Paramètres. Avec 4 500 € HT et 20 %, le montant est de 5 400 € TTC ; avec 10 %, il serait de 4 950 €. Dans le fichier au format XLSX, les formules utilisent une virgule comme séparateur d’arguments, même si Excel français affiche généralement SOMME, SI ou RECHERCHEV.

L’onglet Instructions rappelle aussi que les taux doivent être adaptés aux devis et aux conditions applicables. Ne recopiez donc pas automatiquement 20 % sur une facture : vérifiez notamment la qualification de l’entreprise, la nature des travaux et l’attestation nécessaire pour un taux réduit.

Conserver les justificatifs

Les devis, factures et situations de travaux doivent être rapprochés des dépenses engagées. Pour une entreprise commerciale, l’article L123-22 du Code de commerce impose la conservation des documents comptables pendant 10 ans. Le planning aide au pilotage, mais il ne constitue pas à lui seul une pièce comptable ni une déclaration à la DGFiP.

Les écarts qui font dérailler le suivi d’un chantier

Le premier dérapage vient d’un budget renseigné mais jamais actualisé. Sur T-002, 3 200 € étaient prévus et 3 600 € engagés : sans saisie de la facture d’évacuation des gravats, le chantier paraît conforme alors que l’écart réel atteint déjà 400 €, soit 12,5 % du budget de cette tâche.

Une date qui reste théorique

Une fin prévue au 19/08/2026 sans mise à jour de l’avancement peut produire une alerte tardive. La colonne K devient En retard lorsque la date est dépassée et que la tâche n’est pas terminée ; la colonne Q calcule alors le nombre de jours écoulés. Si vous laissez 0 % alors que l’entreprise a commencé, le tableau affichera une situation plus grave que la réalité et faussera la réunion de chantier.

L’erreur inverse est tout aussi fréquente : saisir 100 % avant la réception effective. Le statut Terminé est déclenché par un avancement de 100 %, pas par un procès-verbal de réception. Pour un lot de 18 000 €, une validation prématurée peut masquer des réserves et rendre le suivi des reprises beaucoup plus difficile.

Les dépendances oubliées

Une tâche de plomberie saisie sans dépendance peut sembler planifiée alors qu’elle attend la démolition. Le planning propose une liste d’identifiants T-001 à T-104, mais il ne bloque pas automatiquement une date incohérente : c’est à vous de vérifier que la tâche dépendante commence après l’étape préalable.

Évitez aussi les noms libres pour les lots et les responsables. Les listes de validation prévues dans Planning limitent les variantes comme Peinture, peinture ou Peintures ; cette discipline garantit que les comptes par lot de Synthèse restent justes.

Une lecture financière incomplète

Un écart positif en colonne P signifie que les dépenses engagées dépassent le budget prévu. Il ne s’agit pas d’une marge ni d’un bénéfice : c’est un signal de dépassement à documenter dans Commentaire, avec la facture, l’avenant ou la cause opérationnelle.

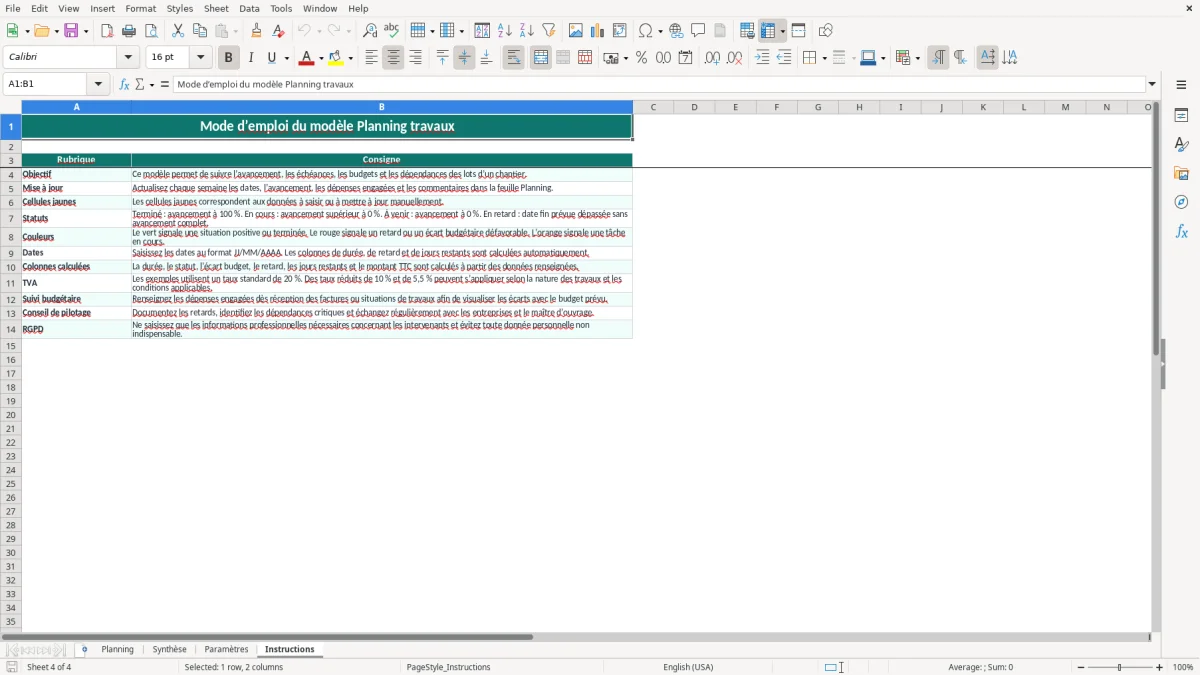

Capture 4 : onglet Instructions - Modèle Excel modèle excel planning travaux
Figure 4 : feuille « Instructions »

Comment intégrer le planning travaux à votre routine de chantier

Le meilleur usage consiste à rattacher le fichier à une réunion existante, pas à créer une nouvelle tâche administrative. Bloquez 20 minutes chaque vendredi avec le conducteur de travaux ou l’assistante de gestion : actualisez les dates, l’avancement, les dépenses et les commentaires dans Planning, puis ouvrez Synthèse.

Une mise à jour en quatre contrôles

  • Filtrez les tâches En retard et vérifiez le nombre de jours en colonne Q.
  • Comparez les dépenses engagées au budget prévu et justifiez chaque écart.
  • Contrôlez les dépendances avant de déplacer une date de début.
  • Vérifiez les tâches prioritaires et celles dont les jours restants diminuent.

L’image 4 présente l’onglet Instructions : elle rappelle les cellules jaunes à saisir, les couleurs et les colonnes calculées. Utilisez-la comme fiche de passation pour qu’un remplaçant comprenne en quelques minutes pourquoi les colonnes Durée, Statut, Écart budget, Retard, Jours restants et Montant TTC ne doivent pas être écrasées.

Stabiliser la saisie

Dupliquez une copie du fichier avant une modification importante et conservez un nom daté, par exemple Chantier_Lyon_2026-09-06.xlsx. Les validations de données imposent les lots, responsables, villes, priorités et dépendances ; gardez-les en place plutôt que de coller des valeurs provenant d’un autre tableau.

Le fichier est adapté à un chantier individuel ou à un portefeuille limité. Au-delà de plusieurs centaines de tâches, de nombreuses entreprises et de mises à jour quotidiennes, passez à un logiciel de gestion de chantier : Excel reste excellent pour démarrer, mais la gestion des droits, des historiques et des versions devient alors trop fragile.

Questions fréquentes sur ce modèle

Qui est derrière ce modèle

Élodie Fontaine
Élodie Fontaine
Experte Excel & gestion

Élodie Fontaine conçoit les modèles Excel de Tableur Facile. Formée à la gestion et au contrôle de gestion, elle a passé dix ans à construire des tableurs pour des PME et des cabinets comptables. Elle vérifie chaque formule et chaque mise en forme avant publication.

Grégoire Marchand
Grégoire Marchand
Rédacteur spécialisé gestion

Grégoire Marchand rédige les guides pas à pas de Tableur Facile. Ancien consultant en organisation, il traduit des tableurs complexes en instructions claires, pour que chaque modèle soit utilisable dès le premier téléchargement.
